一套光纤入户FTTH工程方案模板,包含施工方案

作者: 消防改造安装 时间:2022-06-01 17:43:54 来源:http://www.zmjaxf.com/
摘要:一套光纤入户FTTH工程方案模板,包含施工方案一、设计说明1.概述为严格落实光纤到户国家标准强制性条款,某某置业发展有限公司为按照光纤到户国家标准要求,设计满足多家电信业务经营者平等接入、用户可自由选择电信业务经营者的要求,为某东原某项目东区1-5、西区6组团搭建FTTH通信网络。1.1工程概况某东原某项目位于,该项...

一套光纤入户FTTH工程方案模板,包含施工方案

一、设计说明

1.概述

严格落实光纤到户国家标准强制性条款置业发展有限公司为按照光纤到户国家标准要求,设计满足多家电信业务经营者平等接入、用户可自由选择电信业务经营者的要求,为东原项目东区1-5、西区6组团搭建FTTH通信网络。

1.1工程概况

东原项目位于,该项目全部为别墅,主要以高端用户为主,本次工程拟用FTTH方式覆盖,共522户。

本工程拟通过GPON技术解决东原用户的语音及数据业务需求。东原属于高档别墅住宅小区,适用于FTTH的建设模式。

本工程覆盖区域共有522户别墅住宅。

主干光缆施工(运营商负责):由电信、联通、移动3家运营商负责将主干光缆敷设到东二期车库2-1弱电机房。不在本次设计范围内

配线光缆施工:东二期车库2-1弱电机房新增2台576芯ODF,由机房ODF呈星形状敷设光缆至各分线箱,具体分线箱位置如下:

24芯光纤分配箱1:东一期9号住宅旁。

24芯光纤分配箱2:东一期30号住宅旁。

24芯光纤分配箱3:东一期39号住宅旁。

24芯光纤分配箱4:东一期74号住宅旁。

24芯光纤分配箱5:东一期83号住宅旁。

24芯光纤分配箱6:东一期116号住宅旁。

24芯光纤分配箱7:东一期123号住宅旁。

24芯光纤分配箱8:东一期156号住宅旁。

24芯光纤分配箱9:东一期162号住宅旁。

24芯光纤分配箱10:东一期194号住宅旁。

24芯光纤分配箱11:东二期6号住宅旁。

24芯光纤分配箱12:东二期40号住宅旁。

24芯光纤分配箱13:东二期74号住宅旁。

24芯光纤分配箱14:东二期86号住宅旁。

24芯光纤分配箱15:东二期118号住宅旁

24芯光纤分配箱16:东二期130号住宅旁。

24芯光纤分配箱17:东二期146号住宅旁。

24芯光纤分配箱18:东二期198号住宅旁。

24芯光纤分配箱19:东二期210号住宅旁。

24芯光纤分配箱20:东二期221号住宅旁。

24芯光纤分配箱21:东二期231号住宅旁。

24芯光纤分配箱22:东二期255号住宅旁。

24芯光纤分配箱23:东二期285号住宅旁。

24芯光纤分配箱24:东二期265号住宅旁。

48芯光纤分配箱25:西三期六组团21号住宅旁。

综合布线施工:从各光纤分配箱呈星行敷设皮线光缆至各户并预留。

本设计为2019东原项目东区1-5、西区6组团光纤到户工程一阶段设


1.2设计依据

(1)城乡建设部发布《住宅区和住宅建筑内光纤到户通信设施工程设计规范》GB50846-2012

(2)住宅区和住宅建筑内光纤到户通信设施工程施工及验收规范》GB50847-2012

1.3设计编册

本工程设计文件以单一项目委托为编册单位,按一阶段设计编制。

1.4工程设计的内容和分工

(1)设计内容范围

本工程FTTH线路工程部分包括:光缆线路的敷设与防护设计。

本工程FTTH设备安装工程部分包括:机房ODF安装、光纤分配箱安装、电力缆的布放等。

本工程FTTH综合布线部分包括:皮线光缆的施工与防护设计。

(2)各专业设计分工

设计分工:东原机房光纤分配架(ODF)、东原分纤箱(ONU)为界,东原机房ODF至分纤箱为配线光缆;分纤箱至各用户信息点为综合布线;ODF架以内的光纤跳线、光分路器安装、ODF架以外的主干光缆、光纤跳线均由各运营商负责,不在本次设计范围内。

1.5主要工程量

表1.5:           主要工程量表

序号

项目名称

单位

数量


设备工程



1

管道光(电)缆工程施工测量

100米

9.000

2

光缆成端接头

1044.000

3

用户光缆测试144芯以下

3.000

4

安装ODF架288芯以上

2.000

5

用户光缆测试24芯以下

24.000

6

用户光缆测试48芯以下

1.000

7

安装光分纤箱

25.000

8

桥架、线槽、网络地板内明布光缆

百米条

44.500

9

室外布放电力电缆(单芯16mm2以下)

10米条

7.500

10

压铜接线端子(导线截面16mm2以下)

10个

7.200

11

光纤连接 机械法 单模

522.000

12

墙壁、管槽内等方式敷设蝶形光缆(管暗槽内穿放)

百米条

261.000


2.工程建设方案

2.1现有基础网络资源分析

2.1.1机房及设备资源情况

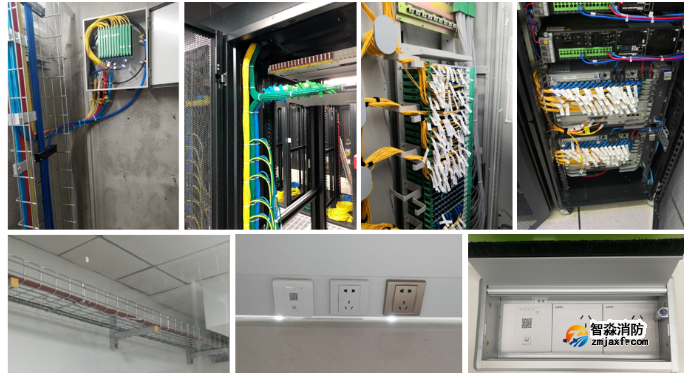

本工程涉及机房为东一期消防室旁弱电机房,该新建机房新增2台576芯ODF。本工程需采用地下室桥架敷设光缆到光纤分配箱,再由光纤分配箱敷设皮线光缆到用户弱电箱内的方式覆盖该小区。

2.1.2线路资源情况

该小区522户住宅100%覆盖,运营商只需将主干光缆敷设至小区机房,在机房ODF内进行跳纤即可满足本次光路需求。

2.2光配线网络建设方案

主干光缆及跳纤路由由各运营商负责,统一接入小区内机房ODF,采用一级分光集中放置的方式,光分路器(1:64)集中设置在小区新建机房ODF内。

所选定的光缆线路总体路由,配线光缆以小区内新建ODF为中心呈星型方式沿地下室桥架至各个分纤盒。

2.3设备网络建设方案

2.3.1建设方案

本工程共有522户,考虑到各家运营商接入能力,机房内配置2台ODF。

根据小区综合布线方案,在地下室挂式分纤盒,采用皮线光缆进行用户接入,总共需配置24芯分纤盒24台,48芯分纤盒1台。

2.3.2 光纤分配箱安装位置及用户统计

24芯光纤分配箱1:东一期9号住宅旁。

24芯光纤分配箱2:东一期30号住宅旁。

24芯光纤分配箱3:东一期39号住宅旁。

24芯光纤分配箱4:东一期74号住宅旁。

24芯光纤分配箱5:东一期83号住宅旁。

24芯光纤分配箱6:东一期116号住宅旁。

24芯光纤分配箱7:东一期123号住宅旁。

24芯光纤分配箱8:东一期156号住宅旁。

24芯光纤分配箱9:东一期162号住宅旁。

24芯光纤分配箱10:东一期194号住宅旁。

24芯光纤分配箱11:东二期6号住宅旁。

24芯光纤分配箱12:东二期40号住宅旁。

24芯光纤分配箱13:东二期74号住宅旁。

24芯光纤分配箱14:东二期86号住宅旁。

24芯光纤分配箱15:东二期118号住宅旁。

24芯光纤分配箱16:东二期130号住宅旁。

24芯光纤分配箱17:东二期146号住宅旁。

24芯光纤分配箱18:东二期198号住宅旁。

24芯光纤分配箱19:东二期210号住宅旁。

24芯光纤分配箱20:东二期221号住宅旁。

24芯光纤分配箱21:东二期231号住宅旁。

24芯光纤分配箱22:东二期255号住宅旁。

24芯光纤分配箱23:东二期285号住宅旁。

24芯光纤分配箱24:东二期265号住宅旁。

48芯光纤分配箱25:西三期六组团21号住宅旁。

用户数量按照100%进行覆盖,即522户

2.3.3主要设备配置

表2.3.3:          新增设备配置表

序号

节点

设备名称

数量

备注

1

机房

576芯ODF

2


2

地下室

24芯分纤盒

24


3

地下室

48芯分纤盒

1


2.3.4信令方式

由各运营商进行设计负责。

2.3.5编号方式

由各运营商进行设计负责。

2.3.6网络管理系统

由各运营商进行设计负责。

3.主要设计标准和技术措施

3.1光缆的主要技术指标

3.1.1、入户线光缆

本工程室内入户光缆采用G657A型皮线光缆,具有光缆直径小、重量轻;弯曲半径小、抗拉、抗扰、抗侧压性能好;全非金属,具有较好的低烟无卤阻燃特性;开剥方便,易敷设,便于楼内穿管布放。

表3.1.1:            主要性能

光缆型号

G657A

光纤直径

125μm

光纤类型

小弯曲半径光纤

衰减指标(1310/1550nm)

0.4/0.25(dB/km)

允许弯曲半径(mm)

敷设后

10

敷设中

36

光纤数量

1芯

光缆尺寸:ERP直径(mm)

0.5

缆尺寸:W(mm)

3.0±0.15

光缆尺寸:H(mm)

1.9±0.15

光缆尺寸:K(mm)

0.4±0.15

光缆重量(Kg/Km)

6.95

允许拉伸力(N)

长期

20

短期

100

允许压扁力(N/100mm)

长期

1000

短期

2000

储存/安装/使用温度

-20~+60℃

3.1.2、用户光缆

【根据系统传输要求提出本工程光纤与光缆的技术指标】

(1)本工程使用的光纤均为ITU-TG.652D光纤。

(2)光纤的标称工作波长为1310nm和1550nm。

(3)模场直径

1310nm窗口的模场直径:9.3μm±0.5μm

1550nm窗口的模场直径:10.5μm±1μm

(4)包层直径

标称值:125±1μm

(5)纤芯/包层同心度偏差:不大于0.8μm

(6)包层不圆度:小于1.0%

(7)截止波长

λсс(在20米光缆+2米光纤上测试):<1270nm

λс(在2米光纤上测试):1100<λс<1280nm

(8)衰减系数

在1310nm窗口最大衰减系数:≤0.36dB/Km

在1550nm窗口最大衰减系数:≤0.22dB/Km

(9)光纤的弯曲特性

以37.5mm的弯曲半径松绕100圈后,1550nm窗口衰减的增加值应小于0.05dB。

(10)色散

零色散波长范围为1300—1324nm。

最大零色散点斜率不大于0.093ps/(nm·Km)。

在1287—1330nm范围内色散不大于3.5ps/ Km·nm。

在1270—1340nm范围内色散不大于5.3ps/ Km·nm。

在1480—1580nm范围内色散不大于20ps/ Km·nm。

(11)拉力筛选试验

成缆前的一次涂覆光纤必须全部经过拉力筛选试验,试验的拉力不小于6N,加力时间不小于1秒。

(12)光纤着色应优先采用UV处理法。其颜色应不迁染、不褪色。

纤的温度特性:在-30℃~+50℃范围内,光纤的附加损耗不大于0.1dB/Km,并具有可逆性。

(13)光缆

a、缆芯

缆芯应为层绞式松管结构,金属(或非金属)加强芯。芯管及外护套须采用高密度聚乙烯材料,缆芯内包括松套管内应全部填充石油膏,油膏应保证-20℃时不固化,+70℃时不滴流。光缆内不带铜线对。

b、护层结构

管道、架空光缆:双面涂塑铝带或钢带+PE外护层

直埋光缆:

聚乙烯内护层+双面涂塑皱纹钢带+聚乙烯外护层

外PE护套的厚度为:标称值:≥2.0nm

               平均值:≥1.9nm

               最小值:≥1.8nm

内PE护套的厚度为:≥1.0nm

PE护套表面应光滑平整,无气泡。

钢带或铝带搭接的宽度应大于:5mm(层绞式);3mm(束管式)。

LAP护层中铝带或双面涂塑钢带与聚乙烯护套之间的粘接强度应不小于1.4N/mm;搭接处钢带与钢带之间及铝带之间的粘接撕裂强度应不小于1.4N/mm。

铝带厚度≥0.15mm

钢带厚度≥0.15mm

涂塑层厚度≥0.05mm(每边)

   c、光缆的机械性能

光缆的机械性能应符合下表要求。

表3.1.2:          光缆的机械性能要求

敷设方式

允许张力(N)

允许侧压力(N/100mm)

长期

短期

长期

短期

管道及架空

600

1500

300

1000

一般直埋

1000

3000

1000

3000

特殊直埋

4000

10000

3000

5000

光缆在承受短期允许的张力或侧压力解除后,光纤衰减不应变化;光缆在承受长期允许的张力或侧压力时,光纤衰减不应变化;光缆在承受短期允许张力情况下,光纤延伸率应不大于0.2%;光缆在承受长期允许侧压力情况下,光缆延伸率应不大于0.2%,光纤不应有改变

光缆中的金属护层对地的绝缘电阻大于2000MΩ·Km。

3.2光分路器主要技术指标

采用平面光波导PLC光分路器,要求必须工作在1260~1360nm、1480~1600nm波长范围内,适用温度范围:工作温度-40~+85℃。储存及运输为-40~+85℃。

光分路单元的插入损耗、均匀性、方向性、回波损耗、偏振相关损耗(PDL)等性能应符合国家标准或行业标准的相关规定,下表给出了光分路单元性能指标要求(针对均匀分光)。

表3.2:          光分路器光电性能要求

类型

规格

插入损耗(dB)

均匀性(dB)

回波损耗(dB)

方向性(dB)

PDL  (dB)

PLC

1x4

≤7.3

≤0.8

≥55

≥60

≤0.3

PLC

1x8

≤10.7

≤1.0

≥55

≥60

≤0.3

PLC

1x16

≤14.0

≤1.5

≥55

≥60

≤0.3

PLC

1x32

≤17.4

≤2.0

≥55

≥60

≤0.4

PLC

1x64

≤21.0

≤2.6

≥55

≥60

≤0.5

PLC

2x8

≤11.0

≤1.6

≥55

≥60

≤0.3

PLC

2x16

≤14.2

≤1.5

≥55

≥60

≤0.3

PLC

2x32

≤17.7

≤2.0

≥55

≥60

≤0.5

3.3光缆线路施工验收指标

ODN网络光通道衰减要求

OLT至ONU最大光衰减值A应不大于OLT最小光发射功率-ONU最低接收灵敏度的差值K。

上行(ONU-OLT,1310nm)平均最小光发射功率在-1dB左右。

下行(OLT-ONU,1490nm)平均最小光发射功率在2dB左右。

K值范围:0~25dB

计算公式

全程总衰减A:

a 每公里平均衰减(dB/Km)

L 光缆长度(km)

s 光缆接续头(死接头)的平均衰减(dB)

h 光缆活动连接器(活接头)的平均插入衰减(dB)

b 光纤衰减富余度(一般设定为2dB)

f 光分路器插入衰耗

x 死接头的数目

y 活接头的数目

n 光分路器数目

全程光衰减计算公式:

A=14dB+7.214KmX0.35dB/Km+10X0.5dB+7X0.1dB+2X0.15dB+2dB

=23.48dB

计算结果应满足A<k要求。< span=""></k要求。<>

3.4光缆线路敷设安装标准

3.4.1一般要求

光缆的敷设安装除应满足下述规定外,下列要求。

(1)光缆布放端别

OLT、光交方向为A端,用户方向为B端。

(2)光缆配盘

光缆的单盘长度按设计配盘,按到货单盘光缆长度合理安排使用地段,使光缆接头数量最少,余出光缆最短。

(3)光缆布放要求

光缆布放的过程中及安装后,其所受张力、侧压力、曲率半径等不得超过单盘光缆主要技术性能的要求。

(4)布放光缆最小曲率半径要求

光缆敷设安装的最小曲率半径应符合表4.1.4的规定,其中D为光缆外径。

表3.4.1-1:     光缆允许的最小弯曲半径。

光缆外护层形式

无外护层或04型

53、54、33、34型

333型、43型

室内型

静态弯曲

10D

12.5D

15D

3D

动态弯曲

20D

25D

30D

6D

(5)光纤及光缆接续

a.配线光纤成端接续采用熔接法,并按色标纤序对接,不得接错。中继段内同一条光纤接头损耗的平均值应不大于0.08dB/个。

入户线光纤端接采用FAST-SC快速连接器,成端接头加连接器的最大衰耗应不大于0.50dB/个。

b.光缆预留

表3.4.1-2:     光缆接头(每一侧)预留长度

敷设方式

预留长度(m)

管道式

6~10

室内通道式

3~5

埋式

7~10

架空式

6~10

管道光缆每个人(手)孔中弯曲的预留长度为0.5~1.0m;局站内光缆可在进线室内预留长度不大于20m或按实际需要确定。

3.4.2管道光缆的敷设要求

(1)管道光缆一般按人工敷设方式考虑,有条件时也可采用机械牵引敷设。为了减少穿放光缆时的牵引张力,整盘光缆可由中间分别向两边布放,并在每个人(手)孔内安排施工人员做中间辅助牵引。

(2)由于光缆直径较细,为充分利用管道资源,光缆占用其中一根,余下部分留作备用。

(3)两人(手)孔间穿放的塑料子管不应有接头,数根子管的总等效外径不宜大于管孔内径的85%,同一条光缆在不同的管段内应尽量选择同一位置的子管穿放。光缆进出塑料管管口处采用PVC胶带封堵,空余子管用塞子封堵。

(4)塑料子管的颜色可采用全色谱,同一管孔内穿放的三根塑料子管无颜色区别时,应在子管端头处用不同颜色的PVC胶带作标记。

(5)光缆在水泥、陶瓷、钢铁或其他类似材质的管道中敷设时,应使用塑料子管以保护光缆。

(6)人(手)孔内的光缆应固定牢靠,并采用纵剖塑料软管保护;光缆应有醒目标志或光缆标牌。

(7)人(手)孔内光缆接头盒宜安装在常年积水水位以上的位置,采用保护托架或其他方法承托。

3.4.3室内光缆的敷设要求

(1)光缆在人(手)孔中作入楼引上时,宜采用钢管保护,钢管外径应不小于Φ50mm,拐弯角度应不小于600。

(2)多层住宅室内布放光缆宜采用暗管敷设方式,当室内未设暗管时,也可采用明敷线管(槽)的方式。

(3)高层住宅应采用竖井、线槽、暗管相结合的敷设方式,在竖井内安装垂直线槽或金属桥架连通整个大楼,用于布放所有垂直光缆,水平光缆采用暗管敷设至分纤箱。

(4)室内管内穿放光缆应先预置拉(牵引)线,拉线应是路由的全长。拉线与光缆的连接点应尽量平滑,应采取匀速拉线,以避免造成光缆的缠绕和损伤。牵引光缆的牵引力应不超过光缆允许的最大拉力,弯曲半径不应小于允许的光缆弯曲半径。

(5)线槽布放光缆时,光缆全部平行布放,不得与其他线缆扭绞在一起。线槽内光缆占用截面积不宜大于50%。当垂直光缆条数不超过20条时,可使用PVC线槽,超过以上条数,应使用金属线槽。

(6)在竖井中布放光缆时,为了减少光缆上的垂直负荷,应在一定间隔用扣带或缆夹固定在桥架或线槽上。

3.4.4局站光缆的敷设要求

(1)局站内光缆的布放应整齐美观,爬梯及走线架上的光缆应绑扎牢固,光缆在垂直上升段绑扎点间隔应不大于1m。

(2)进局站光缆在地下电缆进线室盘留,无电缆进线室的在局前人孔盘留。局内光缆采用阻燃胶带缠绕的防火措施。

(3)局站内光缆的所有金属构件和光纤配线架一同接局站内保护地。

3.5光缆线路防护及保护措施

管道光缆保护:

(1)穿放了光缆的塑料子管采用PVC胶带封堵,空余子管用塞子封堵。

(2)人(手)孔内的光缆除盘留部分外,全部用纵剖塑料软管保护,并加挂光缆标志牌或采用其他方法设置明显标志。

3.6.施工技术要求

施工要严格遵循“中华人民共和国通信行业标准信息产业部发布《本地通信线路工程验收规范》YD/T5138-2005。

(1)光缆在施工过程中必须严加保护,布放时严禁在地面上拖拉,严禁车轧、人踩、重物冲砸,严防铲伤、划伤、扭折、背扣等人为的损伤。

(2)施工中应严格遵守操作规程,加强对施工人员及普工的思想教育和管理,确保光缆护套、塑料管管壁的完整性和接头盒组装的严密性。在光缆接续之前务必再进行一次测试和检查,发现问题及时处理。

(3)施工时注意人身安全,严格按照施工规范进行施工。

3.7.传输指标要求

(1)用户接入点用户侧配线设备至家居配线箱光纤链路长度不大于300m时,光纤链路全程衰减不应超过0.4dB。

(2) 用户接入点用户侧配线设备至家居配线箱光纤链路长度大于300m时,光纤链路全程衰减限值可按下式计算:



以本工程最大光纤链路计算如下,光纤衰减常数α取值0.25dB/KM, 接头数量N为0时,最长长度L为1KM:

β=0.25*1+(0+2)*0.1

  =0.45dB

光纤衰减常数α取值0.25dB/KM, 接头数量N为1时,最长长度L为0.8KM:

β=0.25*0.8+(1+2)*0.1

  =0.5dB

4.其他需要说明的问题

Ø本工程施工过程中应严格执行安全操作规程,确保通信畅通和人身及已有设施的安全。

Ø用户端设备安装位置需参考综合布线设计图纸。

Ø用户端引电及接地需与开发商或物业充分协商后方可施工。

Ø工程竣工后,施工单位应做好竣工资料,送交建设单位,以便工程竣工验收及工程决算。



二、预算

1.预算编制说明

1.1概述

本预算为2019年东原项目东区1-5、西区6组团光纤到户工程一阶段设计预算,预算总投资为45.48万元人民币。
