这是我见过最全的管道防火封堵做法

作者: 消防改造安装 时间:2022-08-30 09:42:36 来源:http://www.zmjaxf.com/
摘要:这是我见过最全的管道防火封堵做法一防火封堵材料有哪些?首先我们来看,防火封堵材料都有哪些?防火封堵材料应具有耐火及热膨胀等基本性能,在2020年7月1日即将施行的《建筑防火封堵应用技术标准》中,便列举了近十种防火封堵材料,我们再结合工程实际应用情况,总结如下:· 有机防火堵料包括:防火泥、防火密封胶,可塑性...

这是我见过最全的管道防火封堵做法

防火封堵材料有哪些?

首先我们来看,防火封堵材料都有哪些?
防火封堵材料应具有耐火及热膨胀等基本性能,在2020年7月1日即将施行的《建筑防火封堵应用技术标准》中,便列举了近十种防火封堵材料,我们再结合工程实际应用情况,总结如下:

· 有机防火堵料
包括:防火泥、防火密封胶,可塑性好,适用于不规则形状处、贯穿物考虑更换的场合。
· 无机防火堵料

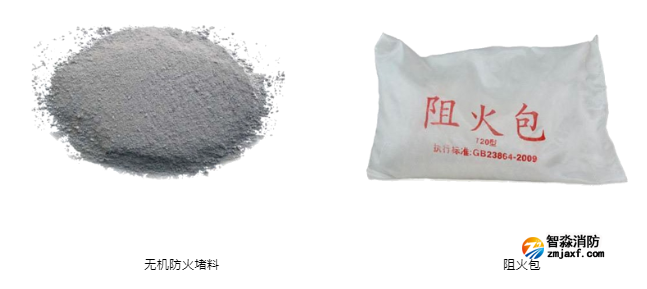

又称防火灰泥,能够快速固化,适用于封堵后贯穿物基本不变的场合。
· 阻火包
施工便捷,适用于较大孔洞、贯穿物考虑更换的场合。
· 防火板
包括:防火隔板、防火喷涂矿棉板,机械强度高,适用于较大孔洞、兼顾承载功能。
· 阻火圈
内部填充阻燃膨胀材料的金属卡箍,可固定在塑料管道外壁。
· 防火涂料
能够形成耐火隔热保护层,可涂刷在电缆及构筑物表面。
除此之外,还有 · 防火模块 · 防火泡沫 等。
这些材料往往不是单一、而是通过两种或多种的灵活组合,共同完成管道系统的防火封堵。

管道防火封堵怎么做?

下面我们就基于当前工程实际应用情况,看一看机电工程中各处防火封堵施工的典型做法。

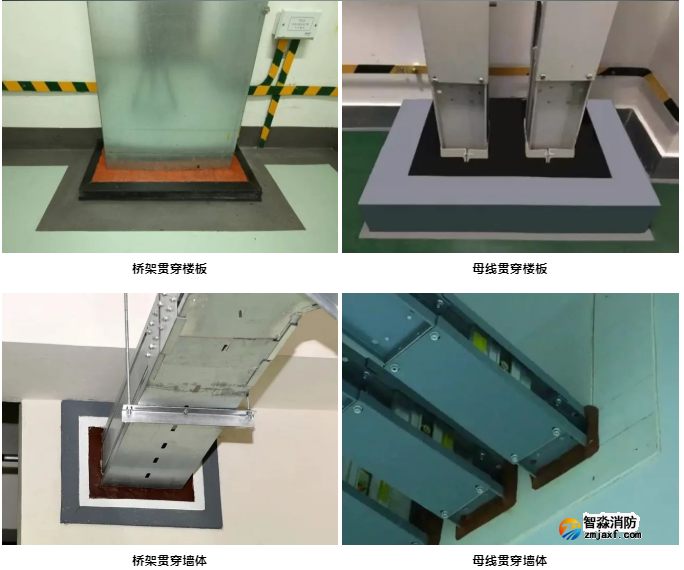

· 桥架、母线

桥架、母线贯穿楼板、墙体时,楼板处宜设置挡水台,楼板下部安装有一定强度的防火板作为支撑,内部孔口较大时可采用阻火包封堵、再用防火泥塞缝,内部孔口较小时可直接采用防火泥封堵。

阻火包的施工工艺:

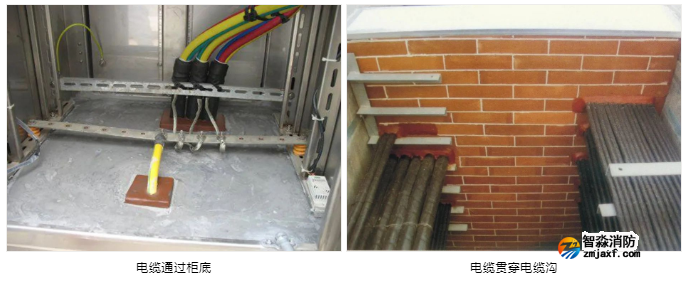

1.施工前将封堵工作面清理干净,做到无油、无粉尘及其它异物,按电缆顺序梳理整齐。
2.将阻火密封包整齐排列叠放至贯穿孔洞的电缆周围,压实后依次码放。对电缆贯穿孔洞的封堵要求为封严、封全、不留缝隙,用眼睛观不透光为止。
3.穿越楼层或设备的贯穿孔洞,应先将钢架或钢网固定在孔洞下端,刷阻火涂料,密封包码放厚度不得少于24厘米,上部可根据现场要求加盖板或其它防火装饰物(不得采用木板或其它易燃物作为支架或盖板)。
4.机房配电柜、控制柜的封堵应将设备下部地板空间全部封严,封堵周边应大于设备底座周边24厘米。电缆在地板下转弯处或分线处,封堵体积应不小于24厘米×24厘米×24厘米。

施工注意事项:
1.阻火密封包的使用码放厚度(h)标准:h≥240mm耐火达到一级(≥180min);240mm≤h≤200mm耐火达到二级(≥120min);h≥120mm耐火达到三级(≥60min)
2.阻火密封包与电缆之间间隙,不得大于0.5厘米。
3.如阻火密封包着雨水后,应在干燥处阴干,不得在高温下烘烤。
4.阻火密封包应在阴凉、干燥处保存,贮存环境温度小于100℃。

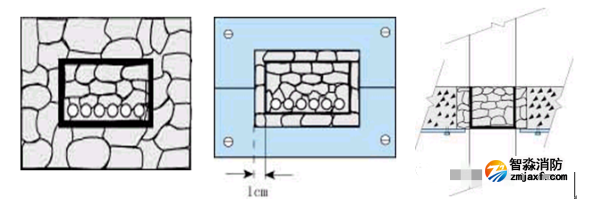

电缆穿墙孔洞:

1.施工前将封堵工作清理干净,做到无油、无粉尘及其它异物;按电缆顺序梳理整齐。

2.阻火密封包码放完后,应在两侧扣5-8mm防火板,防火板内侧应与电缆1cm以上距离,
3.封堵厚度不得小于24cm。

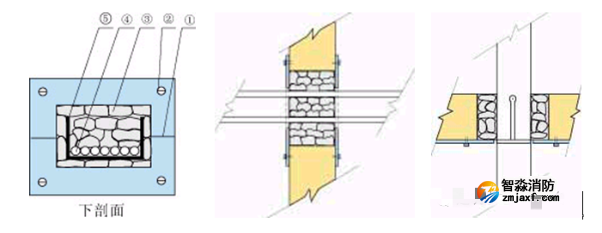

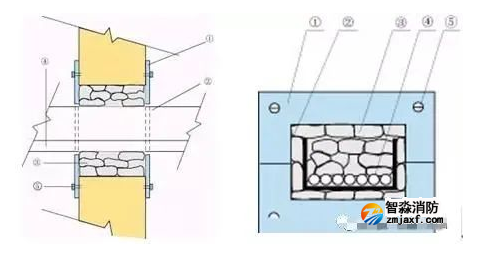

①电缆,②阻火密封包,③防火板,④固定螺栓。

电缆穿楼层孔洞:

1.电缆贯穿楼层孔洞时,将电缆与钢挂架固定,防止电缆烧断下沉。

2.孔洞封堵的底部用5-8mm防火板固定,上部用非硬化堵料将表面1cm封面抹平。
3.楼板较薄时,应适当加高防水台高度以确保耐火等。
①电缆 ④固定螺栓
②钢板 ⑤非硬化堵料
③阻火密封包 ⑥防水台

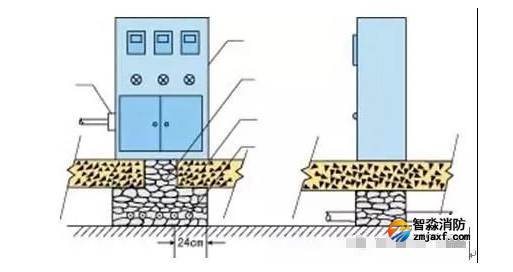

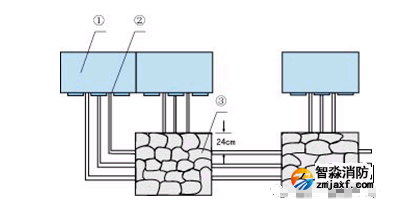

配电柜进出电缆封堵:

1.施工前将配电柜内外工作面清理干净,按电缆进出顺序将电缆排列,在配电柜与电缆沟或地板下部空间应封堵严密,使其之间不留空隙。

2.封堵剖面外沿应大于配电柜进出线孔洞24cm或与周边隔墙紧密结合。电缆在配电柜两侧进出线,应在进出线处安装阻火盘,以防止火焰由上部进入盘内如图⑤。
①电缆 ③阻火密封包 ⑤阻火盘
②楼板 ④配电柜

电缆桥架贯穿楼层孔洞:

1.桥架贯穿楼层时,应注意电缆与桥架之间要用防火堵料隔开,确保电缆与桥架之间形成1cm距离。

2.电缆桥架应与墙体保持不小于5cm的间距,小于5cm的应扩大至5cm以上,内部、外部同时封堵形成一体,桥架外部封堵厚度可与楼板一致,桥架内部应保证不小于24cm。
3.封堵完成后,桥架下端用5-8mm防火板封口。
①防火板 ③阻火密封包 ⑤电缆桥架
②固定螺丝 ④电缆

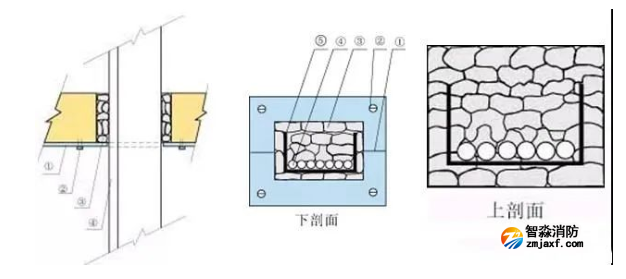

电缆桥架穿墙孔洞:

1.电缆桥架穿墙的封堵方法与1-1-1相同,如果电缆直径大于2cm时,在封堵前应在封堵部位向双方向涂刷各1.5延长米的电缆涂料,然后再进行封堵。

2.防火板内沿应与桥架保持1cm距离。
①防火板 ②电缆桥架 ③阻火密封包
④电缆 ⑤固定螺丝

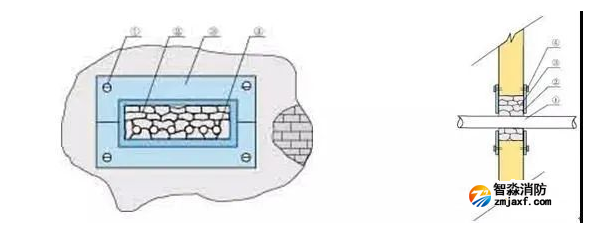

配电室进出电缆封堵:

1.如图1-5-1的封堵方法外,配电柜出入电缆的分线处和连接处也要进行封堵,封堵体积的周边四周,与电缆的相隔距离不得小于24cm。

一般情况下应采取停电施工,如需带电作业,应确保安全施工距离,现场必须设有专业电工人员进行安全监理。
①配电盘 ②电缆 ③阻火密封包

电缆槽盒穿墙孔洞:

1.电缆槽盒的封堵是防火封堵中非常重要的一个环节,在封堵时,应特别注意槽盒内的封堵质量。

2.封堵部位的墙体厚度相同,内部应确保24cm以上(含24cm)。
①电缆 ②防火板 ③阻火密封包
④电缆槽盒 ⑤固定螺丝

电缆贯穿楼层槽盒内封堵:

1.槽盒贯穿楼层的封堵,应重点槽盒内钢吊架的安装方法,具体安装见图1-3-4。

2.槽盒内封堵厚度不得小于24cm,遇槽盒电缆较多的情况,须在电缆缝隙之间适当填入非硬化堵料,使之更加严密。
3.槽盒外部下端用5-8mm防火板封盖。
①电缆 ②防火板 ③阻火密封包 ④槽盒
⑤固定螺丝

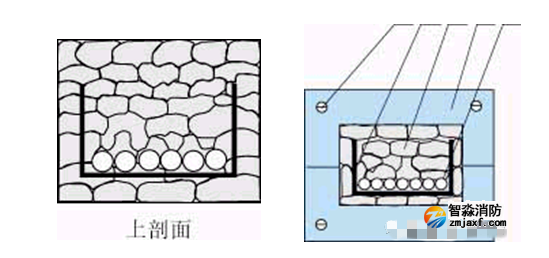

电缆槽盒贯穿楼层封堵:

1.施工完毕后应按要求达到图中上剖面、下剖面的规范,槽盒内外钢吊架用手按压应达到坚固、不下沉(承受重量大于25公斤)。

2.槽盒下端封盖钢板应与槽盒保持1cm距离。
①固定螺丝 ②防火板 ③阻火密封包 ④钢吊架
⑤电缆槽盒

槽盒内钢吊架:

①电缆槽盒 ②装饰盖板 ③阻火密封包
④楼板 ⑤钢吊架 ⑥连接螺丝或焊接

· 电缆

电缆在通过电气柜底部或贯穿电缆沟时,可采用防火泥封堵,为避免堵料对电缆绝缘层造成腐蚀,可加套塑料或橡胶管防护。

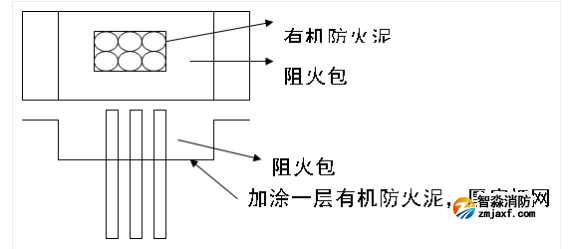

有机防火泥在电缆井中施工工艺:

1.测量、计算电缆井孔的大小尺寸,楼板厚度,及电缆在井中占据的位置尺寸。

2.然后根据电缆井孔的大小,选用铁丝粗细为¢5mm的铁丝网做成网托,并使二边留出5—10cm的尺寸弯边,以便固定在楼板上。

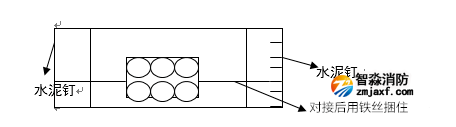

3.把做好的铁丝网托放置到电缆井中,进行对接好,并在留边的两边分别用水泥钉在楼板上固定住。

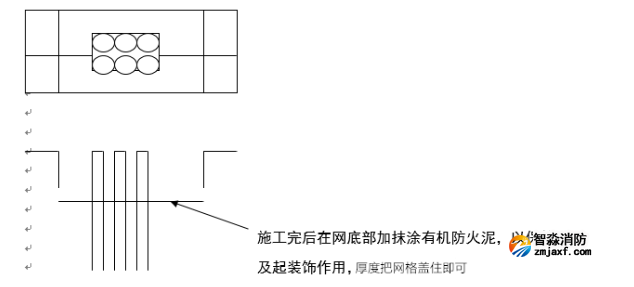

4.在做好的网托上堆放阻火包,在堆放时注意整齐、密实、不透风,在电缆周围的防火包一定要填密实和压紧。如图:

5.如果是用阻火包和有机防火泥,则在电缆井四周先用防火包堆放,在靠近电缆周围及电缆之间用防火泥封实。

· 给排水管道

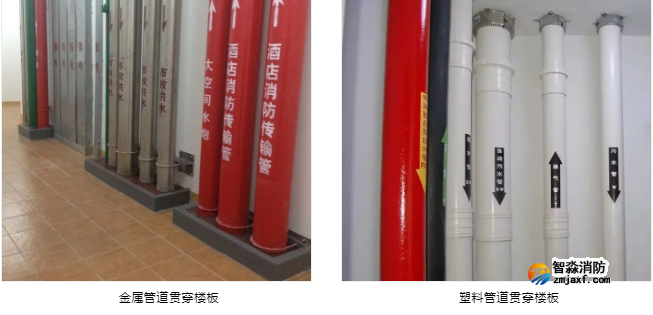

给排水管道穿越楼板、墙体时应设置套管,套管与管道之间可采用防火泥填塞封堵,塑料管道在贯穿楼板的底板以及墙体的两侧,应安装阻火圈。

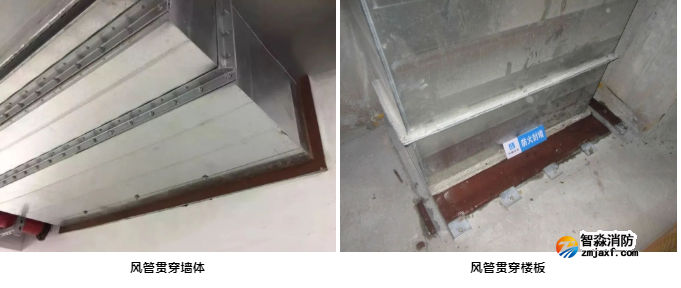

· 风管

风管贯穿墙体、楼板处,应设置套管,套管与风管之间采用防火岩棉等不燃材料填塞,外侧一圈用防火泥封堵。

· 收口

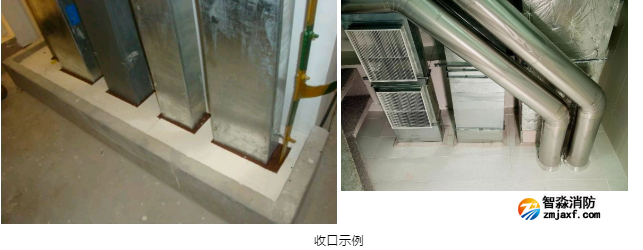

机电管道防火封堵完成后,可采用防火板或薄钢板等做收口处理,以提升观感质量效果。

江苏苏州智淼消防安装工程公司主营:北京消防施工安装,消防工程设计,消防维修改造,消防设备检测,消防验收代办,消防维修保养,探测器清洗,消防检测设备,智慧消防物联网,消防设备销售安装及调试为一体的正规化消防企业。消防改造网址:http://www.zmjaxf.com/服务热线:4006-598-119

联系我们
Contact
联系我们
我们很想听到您的声音

400电话:4006-598-119

联系电话:18751140119

公司传真:0512-52847706

手机号码:18910580194

客服QQ:1334605518

Email:1334605518@qq.com

地址:江苏省苏州市常熟市黄河路275号城市之星119室

专业提供消防工程施工整体解决方案

全国服务热线:18910580194

立即预约

ABOUT US

关于我们

智淼消防工程技术有限公司

智淼君安(江苏)消防工程技术有限公司,是一家专业从事消防工程设计、消防弱电施工、消防改造、报建、消防维修维保、消防检测的消防企业;销售火灾自动报警系统各种品牌、智慧消防设备、消防物联网系统、一二级消防检测设备仪器、自动灭火系统、室内外消火栓系统、防排烟设施系统、灭火器、防火 了解详情+
智淼消防工程技术有限公司
专业的技术·全新的施工安装服务,咨询热线:18910580194
智淼君安(江苏)消防工程技术有限公司

智淼君安(江苏)消防工程技术有限公司主要业务有火灾报警系统的销售、设计、安装、消防维修及消防工程改造,消防施工,消防工程改造,消防维保,一二级消防检测设备,探测器清洗,消防检测,气体灭火系统安装,电气火灾系统施工安装,消防喷淋水系统安装,防火门系统施工安装等...

+MORE

消防改造Installation and commissioning 消防维修Inspection and maintenance

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了
工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了案例蒋庆树,男,1968年5月生,曾任绵阳市建设工程质量监督站工程师、科长等职。2022年4月,接受绵阳市纪委监委驻市委政法委纪检监察组纪律审查和北川县监委监察调查。2022年9月,蒋庆树因严重违反党的纪律并构成职务违法,被开除党籍和公职;其涉嫌受贿犯罪和巨额财产来 [详情]

服务支持Support

消防工程

MORE+ 工程问题/ FAQ

民宿是否必须安装火灾自动报警系统?
民宿作为一种新兴的住宿业态,近年来发展迅猛,尤其是在旅游资源丰富的地区,其数量更是呈井喷式增长。然而,随着民宿的普及,其安全问题也日益凸显,特别是火灾安全。一个经常被讨论的问题是:民宿是否必须安装火灾自动报警系统(以下简称“自报警系统”)?这个问题涉及法律法规、安全风险评估、经济成本考量等多方面因素...
喷头与墙顶板距离不符合规范要求
一、问题描述喷头与顶板的距离不符合规范要求。表现为:直立型标准覆盖面积洒水喷头溅水盘与顶板的距离小于75mm,或大于150mm。如下图所示二、规范要求《自动喷水灭火系统设计规范》GB50084-2017第7.1.6条:直立型标准覆盖面积洒水喷头和扩大覆盖面积洒水喷头溅水盘与顶板的距离应为75mm~150mm。附7.1.6 除吊顶...
电气火灾监控系统:串联与并联的融合与优化
电气火灾监控系统(Electrical Fire Monitoring System, EFMS)作为预防和降低电气火灾风险的关键技术手段,其设备连接方式的选择直接影响到整个系统的稳定性、可靠性和监控效率。 关于电气火灾监控系统采用串联还是并联连接方式的问题,并非简单的二元选择,而是一个综合考量系统需求、监控对象特性、环境因素等多方面的复...
商店营业厅人员密度上限值和下限值的合理取值:以3000平方米规模为视角探讨
商店营业厅作为直接面向消费者的商业场所,其人员密度直接关系到顾客的购物体验、安全保障以及经营效益。设定合理的营业厅人员密度上限值和下限值,对于保障人员安全、维持服务质量、提升运营效率至关重要。然而,具体取值并非简单地以“规模3000平方米”来一概而论,而是需要综合考虑多种因素,并结合实际情况进行精细化评...
消防验收所需资料详解:确保项目安全合规的关键
消防验收是建筑工程项目从建设到投入使用环节中至关重要的组成部分,旨在确保建筑物符合国家消防安全标准,保障人民生命财产安全。 顺利通过消防验收,不仅是项目合法运营的前提,更是社会责任的体现。 然而,由于消防规范复杂且细致,准备齐全且符合要求的资料往往成为项目方面临的挑战。 本文将从法律法规层面、具体资料类...
