建筑电气系统施工安装做法详解

建筑电气系统主要有下述五部分:变电和配电系统,动力设备系统,照明系统,防雷和接地装置,弱电系统。

接下来我们将介绍建筑电气系统施工安装做法详解,一起来学习吧!

1、电缆穿墙孔洞的阻火封堵做法

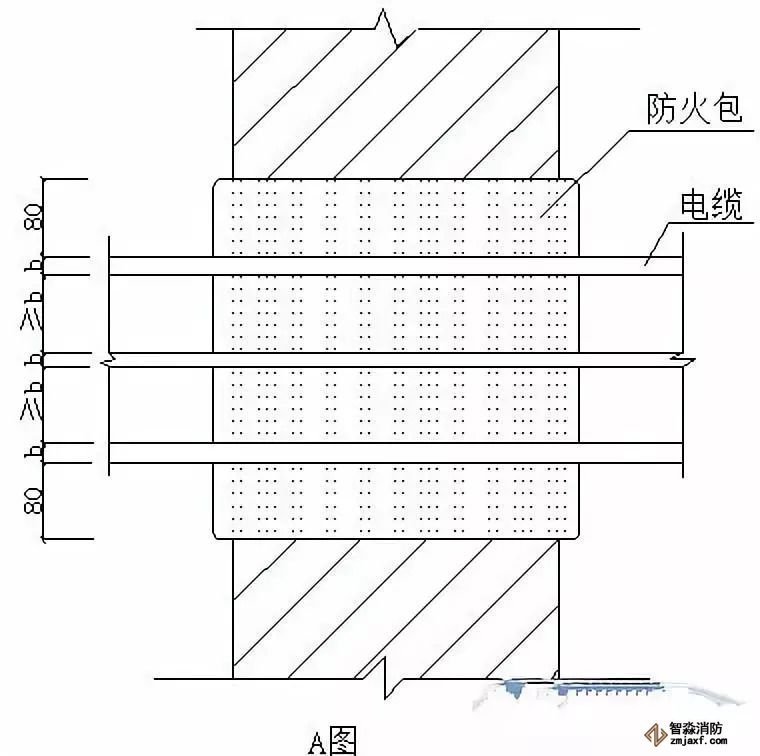

⑴A图用防火包封堵墙上孔洞,电缆从防火包内穿过。

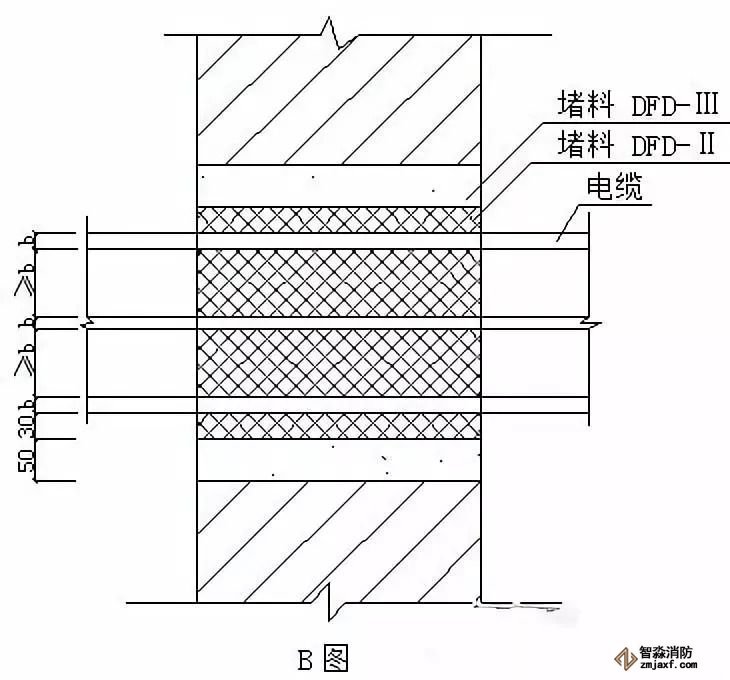

⑵B图电缆穿过墙上的孔洞,间隙用堵料填塞。

⑶图中b为电缆的直径。

2、预分支电缆的安装

⑴预分支电缆是近期新兴的一种电缆,他安装方便。

⑵预分支电缆分主干电缆为多芯和单芯两种形式。

3、母线与电缆的连接

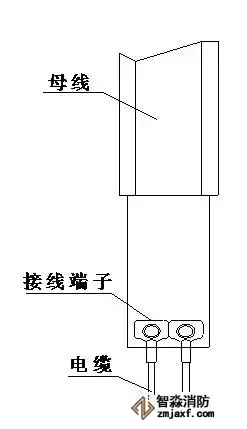

母线与电缆接线端子板过渡连接,电缆接头压在端子板上

4、金属窗户的等电位连接细部做法

⑴连接导体宜暗敷,并在窗框定位后,墙面装饰层或抹灰层施工前进行。

⑵当窗户靠进钢柱时可以将连接导体的一端直接焊在钢柱上。

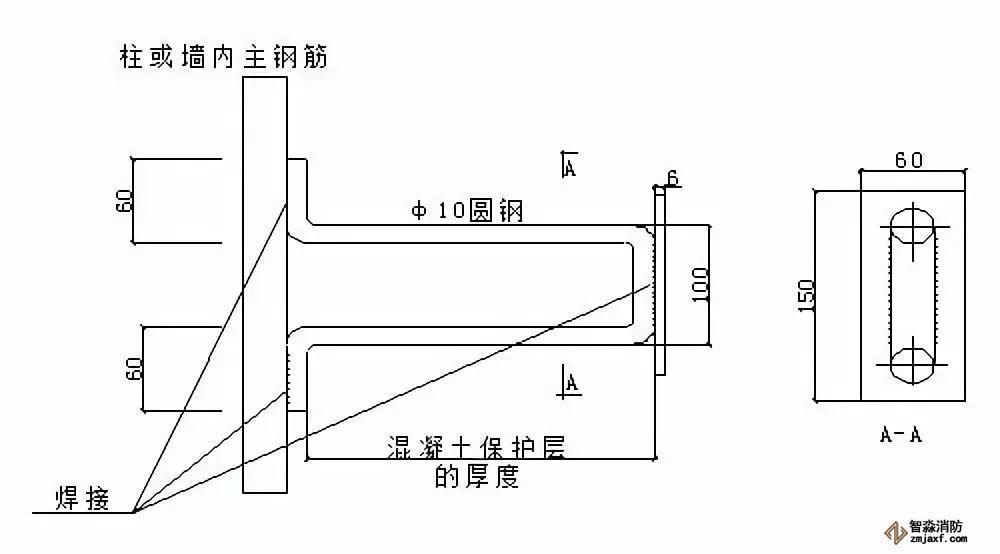

⑶φ10的金属圆钢与钢筋或窗框等建筑物金属构件焊接长度不小于60mm。

⑷搭接板应预埋,其与窗框或门框可螺栓连接或焊接。

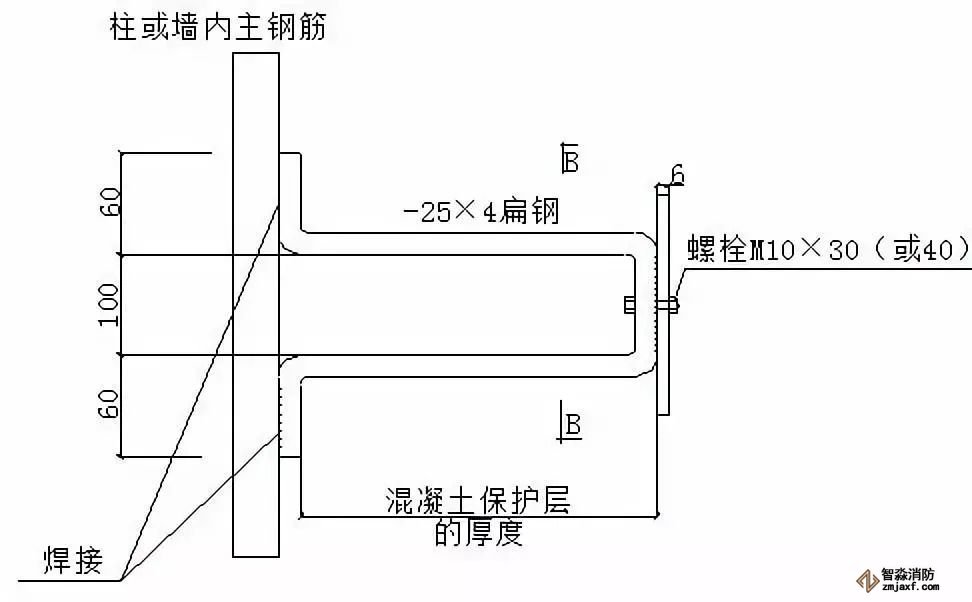

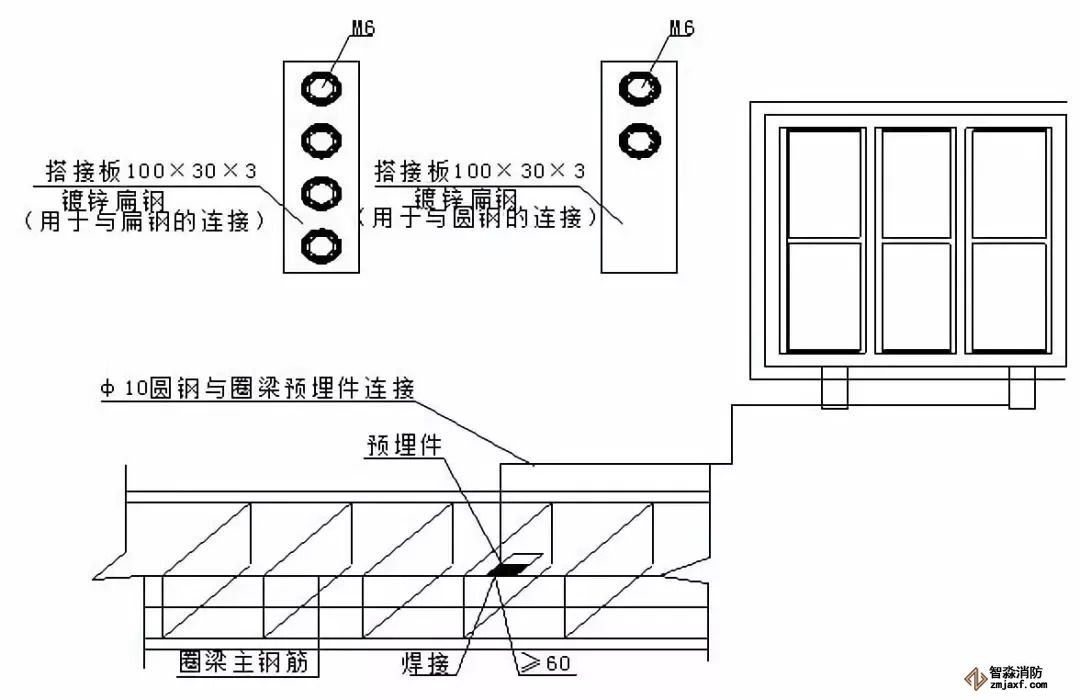

⑸金属窗框的等电位也可从窗框的顶部或侧面与圈梁或柱主筋预埋件连接,连接件可以是25×4的镀锌扁钢或φ10的圆钢。

5、筒灯在吊顶上的安装做法

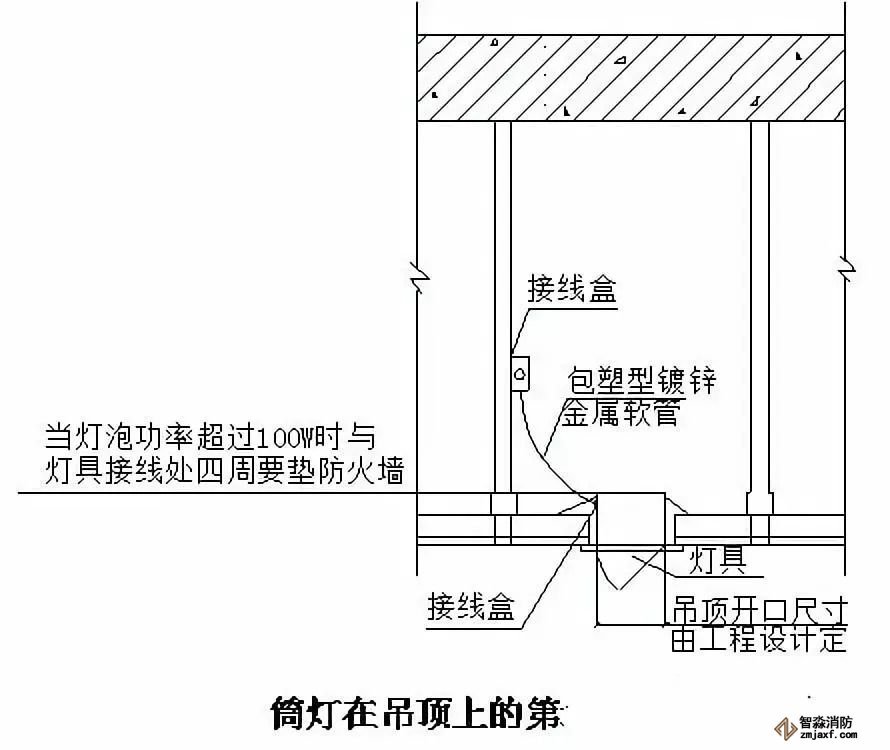

⑴ 筒灯在吊顶上的第一种做法:

⑵ 筒灯在吊顶上的第二种做法

6、配电箱在轻质隔墙板上的安装做法

7、开关盒、插座盒在混凝土剪力墙内

活动安装做法

(适用于焊接钢管与钢制接线盒连接)

开关盒、插座盒活动做法就是把接线盒与电气焊管要焊接连接在一起,然后采用ф6圆钢做盒与管接地跨接线,保证管与盒的连接牢固可靠,从盒开始到管300mm内不与剪力墙钢筋网固定,300mm以外电管需与剪力墙钢筋网固定两处,最后在开关盒、插座盒侧面加焊一根ф10顶筋,一端与盒口平齐,顶筋长度与剪力墙厚度相同。这种做法可保证开关盒、插座盒紧贴模板,在拆模后能保证剪力墙的外观漂亮。

8、装饰灯具附近导线通装饰材料细部处理

装饰灯具前的导线在无法穿钢管和金属软管时,导线在可燃装饰材料内通过时可套耐火阻燃砝蜡管软管,这样既可以保护导线绝缘层受损,又可避免导线外皮破损对外导电、引起火灾等。

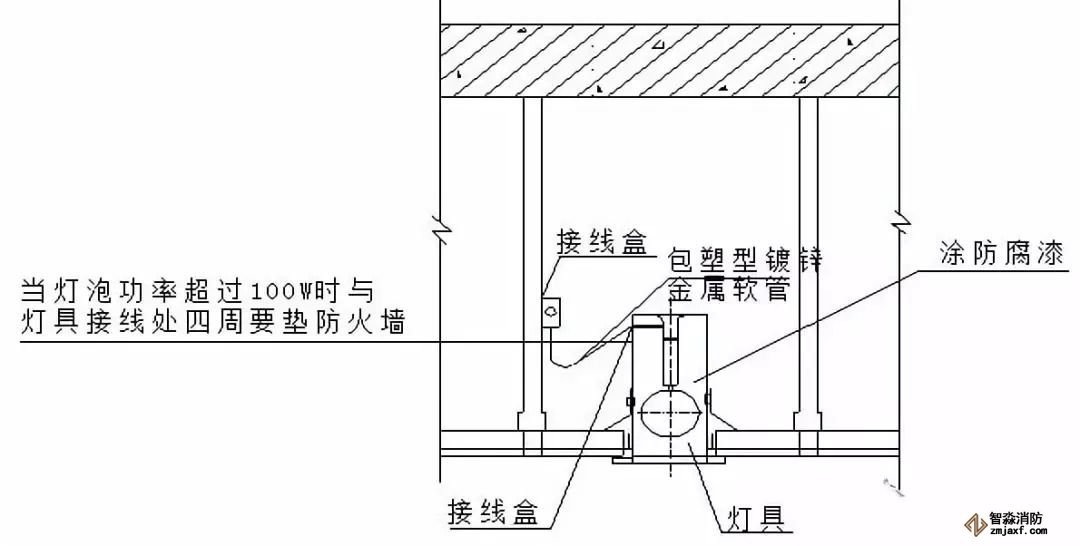

9、吊顶内接线盒到灯具金属软管

的施工细部做法

⑴接线盒处金属锁母与软管连接完后,连接处采用塑料防水粘性胶布把金属软管和锁母缠绕住,这样做可保证金属软管不缠开。

⑵金属软管的结构成螺旋状,它的末端很容易缠开,所以在金属软管的末端也要用塑料防水粘性胶布把未端缠上三层,这种做法是很美观的。

10、钢制灯头盒预埋完

掏盒时对盒的细部处理

⑴在掏盒时,首先要把盒内塞的填充物掏掉,其次采用2寸宽的扁凿子把盒四周及底的混凝土块及浆铲掉。

⑵盒掏完后,盒内表面由于水泥浆腐蚀,用2寸宽的毛刷把盒内清扫干净,然后采用铁红防锈漆把盒内刷一遍,这样进行一次很好的修复,既可防盒内生锈,又可起到漂亮美观的效果。

11、接地预埋连接板的做法

⑴接地预埋连接板的第一种做法

⑵ 接地预埋连接板的第二种做法:

12、快速预埋时,电气管线盒安装做法

(适用于焊接钢管与钢制接线盒连接)

⑴钢制接线盒在生产时,接线盒的底和圈要分开,圈上开孔要根据图纸管线的进出打敲落孔,接线盒上不能随意打敲落孔。

⑵接线盒在预埋前不需要塞东西,预埋时把接线盒圈放在预先画好的灯位上,然后再下管,这样管进盒的长度很好掌控,其次盒与管的连接和接地跨接线施焊时不必担心电焊把管堵烧坏,可保证管与盒可靠连接和管与盒之间的接地连接。

⑶待土建开始绑盖筋时完成管口塞护堵和塞盒子,然后把盒底盖上,盒的对角处用电焊把盒底点焊在盒圈上。这种做法在配合土建主体施工时,可大大缩短绑底筋与绑盖筋之间的时间。

13、屋顶避雷带与引下线连接处的

细部处理做法

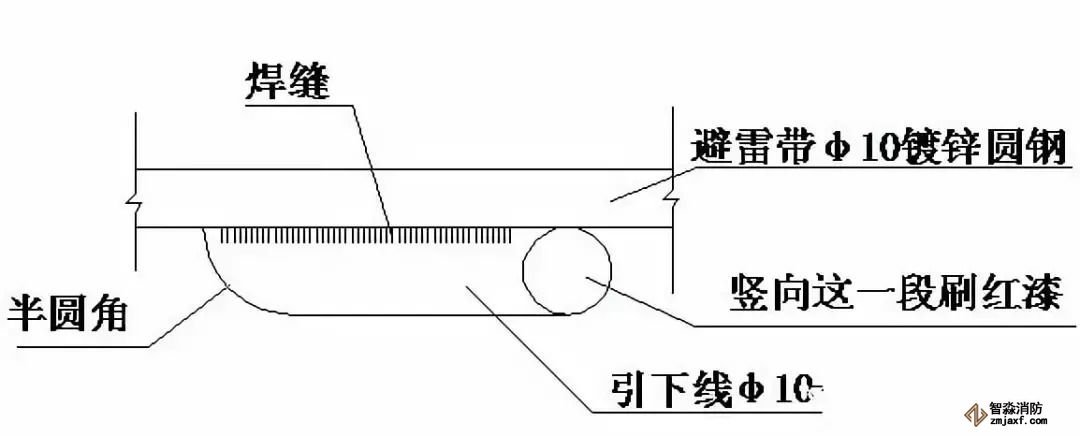

⑴引下线与避雷带连接处,引下线钢筋头要打磨成半圆形,见下图。

⑵引下线在女儿墙与避雷带之间这一段要刷红色的油漆做明显的标记,在防雷检查验收时,避雷引下线处很显眼,一看就明白此处为引下点,见下图。

⑶避雷带与引下连接时,施焊要双面,焊缝要平整饱满

14、住宅楼混凝土剪力墙内户内

配电箱壳体的预埋做法

⑴户内配电箱壳体和户内弱电综合箱壳体必须跟主体结构一块进行预埋,所以要在开工前根据图纸把户内配电箱壳体和户内弱电综合箱壳体先定做好。

⑵户内配电箱壳体和户内弱电综合箱壳体制做的板材厚度δ≥2mm,也就是说壳体抗变形强度必须超过剪力墙内混凝土的压力,保证壳体不变形。

⑶壳体在安装时,壳体对地的标高一定要找准确,切记结构和建筑上的标高差。

⑷壳体在剪力墙钢筋网上安装固定时,要用水平尺找壳体的垂直度和水平度(壳体的垂直度小于1.5mm/m,水平度小于2mm/m)。

⑸壳体口必须要紧贴模板,具体做法就是在壳体两侧各加焊一根ф10的顶筋,顶筋长度与剪力墙体厚度相同,顶筋一端与壳体口焊齐,合模前沿壳体口边缘粘贴25mm宽、10mm厚海绵条,保证在合模时壳体口与模板接触上。保证拆模后壳体口露出来与墙体齐平。

⑹这种做法最合适在高层住宅清水混凝土剪力墙内的地方,做法图示如下:

15、避雷带支架安装细部做法

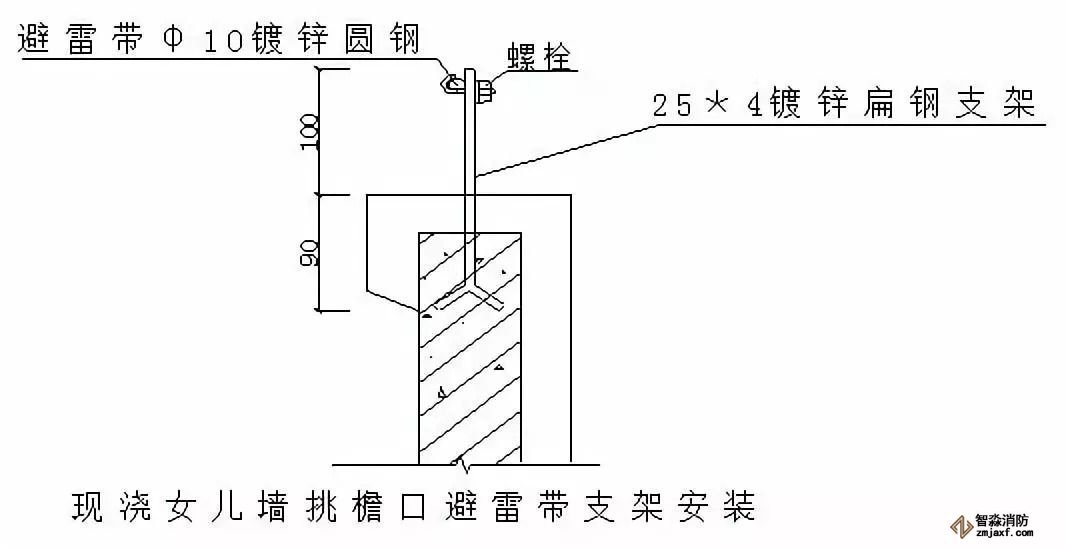

⑴现浇女儿墙挑檐避雷带支架安装做法如下图,扁钢支架在安装时要密切和土建专业配合好,对成排的避雷带支架的水平度、垂直度要拉线逐个检查。

⑵ 预制女儿墙挑檐避雷带支架安装做法如下图:

⑶ 女儿墙挑檐避雷带支架用膨胀螺栓固定安装做法如下图:

⑷ 女儿墙挑檐用石材等装饰材料包住后,避雷带支架在石材上的固定做法如下图:

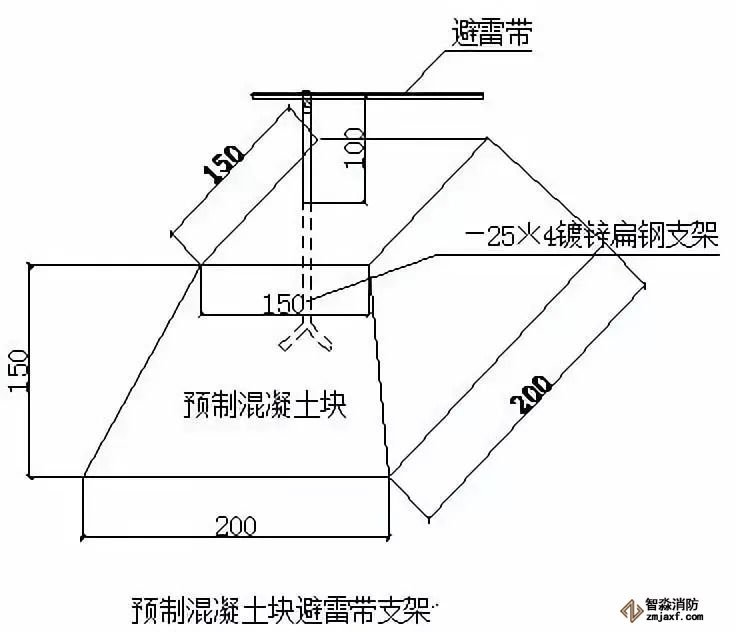

⑸ 屋顶避雷带支架在预制混凝土块上安装做法:

16、避雷带、接地连接母线过

沉降、伸缩缝安装做法

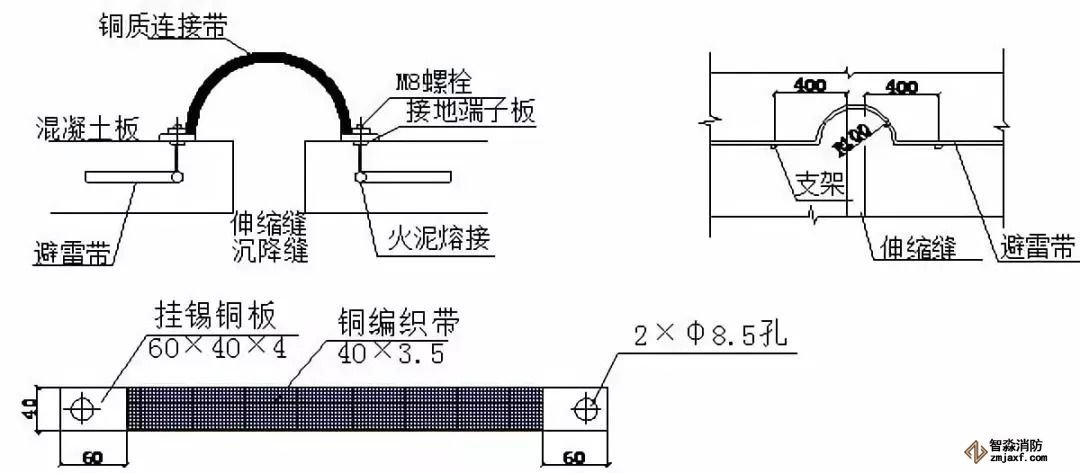

⑴避雷带、卡子、扁钢应作镀锌处理。

⑵避雷带、接地母线在穿过沉降缝、伸缩缝要预留出余量,避免其变形时拉断避雷带或接地母线。

⑶避雷带、接地母线在过沉降缝、伸缩缝根据以下图示做成半圆形,既保证美观又符合防雷接地要求。

17、避雷针的制作

避雷针的高度一般为400mm或500mm

      智淼君安(江苏)消防工程技术有限公司,是一家专业从事消防工程设计、消防弱电施工、消防改造、报建、消防维修维保、消防检测的消防企业;销售火灾自动报警系统各种品牌、智慧消防设备、消防物联网系统、一二级消防检测设备仪器、自动灭火系统、室内外消火栓系统、防排烟设施系统、灭火器、防火涂料、应急照明及疏散指示系统、楼宇对讲系统、防火分隔系统及安防等系统。

江苏苏州智淼消防安装工程公司主营:北京消防施工安装,消防工程设计,消防维修改造,消防设备检测,消防验收代办,消防维修保养,探测器清洗,消防检测设备,智慧消防物联网,消防设备销售安装及调试为一体的正规化消防企业。消防改造网址:http://www.zmjaxf.com/服务热线:4006-598-119

  • 本文网址:http://zmjaxf.com/azts/
  • 关键词:
  • 智淼新款一体式二合一烟温试验器及红紫外火焰探测器功能试验器
  • 智淼新款一体式二合一烟温试验器升级版
  • 海湾JB-QB-GST1000ZG火灾报警控制器
  • 海湾J-SAP-M-GST2200ZG手动火灾报警按钮
  • 海湾GST2322ZG输入/输出模块
  • 海湾GST2321ZG输入/输出模块
  • 海湾JTW-ZOM-GST1110ZG点型感温火灾探测器
  • 海湾GST8001ZG电子编码器
  • 海湾GST1200ZG紧急启停按钮
  • 海湾GST1530ZG火灾显示盘

相关阅读

联系我们
Contact
联系我们
我们很想听到您的声音

400电话:4006-598-119

联系电话:18751140119

公司传真:0512-52847706

手机号码:18910580194

客服QQ:1334605518

Email:1334605518@qq.com

地址:江苏省苏州市常熟市黄河路275号城市之星119室

专业提供消防工程施工整体解决方案

全国服务热线:18910580194

立即预约

ABOUT US

关于我们

智淼消防工程技术有限公司

智淼君安(江苏)消防工程技术有限公司,是一家专业从事消防工程设计、消防弱电施工、消防改造、报建、消防维修维保、消防检测的消防企业;销售火灾自动报警系统各种品牌、智慧消防设备、消防物联网系统、一二级消防检测设备仪器、自动灭火系统、室内外消火栓系统、防排烟设施系统、灭火器、防火 了解详情+
智淼消防工程技术有限公司
专业的技术·全新的施工安装服务,咨询热线:18910580194
智淼君安(江苏)消防工程技术有限公司

智淼君安(江苏)消防工程技术有限公司主要业务有火灾报警系统的销售、设计、安装、消防维修及消防工程改造,消防施工,消防工程改造,消防维保,一二级消防检测设备,探测器清洗,消防检测,气体灭火系统安装,电气火灾系统施工安装,消防喷淋水系统安装,防火门系统施工安装等...

+MORE

消防改造Installation and commissioning 消防维修Inspection and maintenance

物业项目业主户内消防改造安全管控要点
物业项目业主户内消防改造安全管控要点

物业项目业主户内消防改造安全管控要点检查了很多高层住宅项目和带底商的项目,消防的一个难点就是:故障点位多!一排查,原因多是业主户内装修,改了(取消)消防。一说整改就是业主户内装修完成了,改造费用高……那么这类消防故障该如何避免或者整改呢?作为物业工作人员,如何在服务业主,满足合理需求的同时,守住消防 [详情]

服务支持Support

消防工程

MORE+ 工程问题/ FAQ

养老机构的重大事故隐患,消防上是怎么判定的?
选自《养老机构重大事故隐患判定准则》6.1选址6.1.1 养老机构选址未与易燃易爆、有毒有害等危险品的生产、经营与储运场所保持安全距离。6.1.2 养老机构设置在山洪沟口、行洪河道边、山间洼地等洪涝、地质灾害易发多发区域。6.2建筑6.2.1 设置在C级或D级危房的建筑内。6.2.2 养老机构(办公及附属用...
面积较小、人员较少的公共建筑是否要设置疏散照明和疏散指示标志?
广西建筑工程施工图设计文件技术审查常见问题解答汇编-电气专业(2026年1月)问题24:下列场所、房间如何设置疏散照明和疏散指示标志?(1)《建筑防火通用规范》GB 55037-2022第10.1.8条第3款:公共建筑应设置灯光疏散指示标志。面积较小、人员较少的公共建筑如:门卫、公厕等是否要设置疏散照明和疏散指示标志?(2)《消...
新建工程项目的勘察、设计和施工适用新版规范有关事宜,如何理解执行?
深圳市建筑工程设计、审图常见疑难问题解析汇编(电气)2025年12月【问题8.6】深圳市的新建工程项目的勘察、设计和施工适用新版规范有关事宜,如何理解执行?解析:根据深圳市住房和建设局颁发的“深圳市住房和建设局关于新建工程的勘察、设计和施工适用新版国家强制性工程建设规范有关事宜的指导函”的通知要求:1、自...
医院走道可以设置座椅吗?
一、医院走道可以设置座椅用来候诊,称为廊式候诊。1《民用建筑设计术语标准》GB/T50504-2009【3.6.9】候诊室门诊病人等候医生诊察与治疗的空间。【条文说明】候诊室可分为厅式候诊、廊式候诊、廊室结合分科二次候诊等形式。候诊空间应紧邻诊察、治疗室。2《综合医院建筑设计标准》GB51039-2014(2024年...
矿物绝缘电缆的金属护套能不能被利用作为保护接地导体(PE)?
深圳市建筑工程设计、审图常见疑难问题解析汇编(电气)25年12月版【问题2.1】矿物绝缘电缆的金属护套能不能被利用作为保护接地导体(PE)?解析:1、《建筑电气与智能化通用规范》GB 55024-2022第8.8.8条“严禁利用金属软管、管道保温层的金属外皮或金属网、电线电缆金属护层作为保护导体”。本条文说明:本条文中的电缆护...
